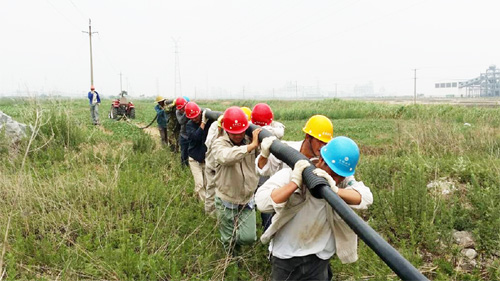

(圖為電纜穿波紋管)
7月16日,臺南供電所利用市網35KV線路維修空隙,搶抓重點線路工程改造,最大限度的減小夏季停電給居民和企業帶來的系列影響。
15日下午,接到市供電公司通知,從16日早上6點到晚上6點35KV線路停電。該所在接到通知后,立即向轄區用戶傳達。同時積極籌備在停電期間將10KV板橋線過橋段架空線路改為電纜入地。
16日上午6點鐘左右,該所集合全部力量趕赴縱4路工程現場。在施工過程中,由于電纜線外套波紋管工作無法用機械完成,只能人工作業。該所除登高和外派作業人員外,其余人員密切配合,通力協作。他們不分工種、不計得失、不遺余力,喊著口號、邁著步子,用肩膀抗著波紋管,一步一個腳印,終于在中午12點成功將150米電纜套上波紋管。結束后才發現很多人的肩膀都磨出了淤血。為了搶在市網送電之前完成線路改造,該所在中午1點左右繼續趕工,最終在3點前將線路鋪設到位。(張偉孫維兵)
