6月22日,公司集中力量,對灌西變電所2號主變進行改造,主變容量由2000KVA更新為8000KVA,以最快的速度保障夏季用電高峰期來臨前投入運行,并將工程改造對企業生產和居民生活用電的影響降到最低。

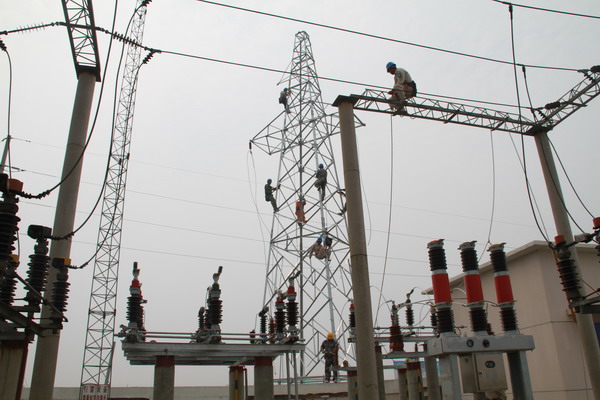

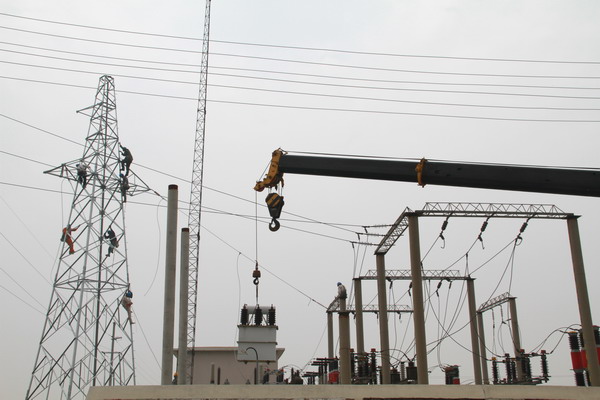

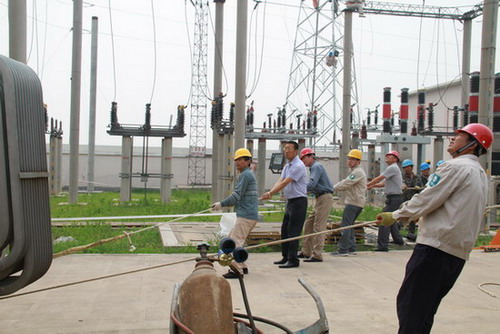

6月22日是星期六,公司領導和各路精兵強將早上5點就已匯聚在灌西變電所施工現場,有條不紊地開展灌西變電所主變增容改造工作。經過參戰人員緊張、安全、有序地施工,工程進展順利。晚上7時,歷經步步檢測、反復調試,順利合閘送電。此前,灌西供電所員工放棄了多個節假日,克服各種困難,一門心思搶進度,奮戰在工地上,架設了35KV供電線路2公里、電桿16根、電力鐵塔3座,保證了整個工程的進度。
灌西變電所主變增容改造工程,經公司領導多次積極協調爭取,連云港市供電局同意將電源由開發區云山變調整至燕港變,距離縮至2公里,主變容量增至11150KVA,徹底解決了灌西供電所變供電電源過長、進線電壓較低、主變容量不足等問題,大大提高了供電質量、供電能力,為供電區域內特別是灌西鹽場的企業生產和居民生活,提供了充足、穩定的電力保障,同時也改善了灌西供電所主業發展條件。
該改造工程已順利完工,市供電公司組織驗收后將正式投入使用,以確保迎峰度夏期間安全可靠供電。(司宣 朱兵 王志勇 )
